I. Die vinnige antwoord: Die moeilikste deel van spoorlynmerk is nie om reguit lyne te trek nie, maar om foute streng genoeg te beheer om inspeksie te slaag
Standaard lynmerk is nie 'n eenvoudige afrondingstap nadat die hardloopbaanoppervlak voltooi is nie. Dit is 'n presisie operasie. Wat bepaal of 'n lokaal inspeksie kan slaag en as 'n kompetisiefasiliteit kan funksioneer, is gewoonlik nie net of die lyne wit en skoon lyk nie, maar of die verspringende begin korrek bereken word, of die krommemerke glad bly en of die deklaag betroubaar aan die oppervlak bind.
Die mees algemene herwerkgevalle op die terrein is selde voloppervlakfoute. Meer dikwels loop 'n paar sleutelbesonderhede verkeerd. Die oppervlak kan droog lyk terwyl vog nog onder vasgevang is. Krommebeheerpunte kan te ver uitmekaar gespasieer wees, wat sigbare hoeksegmente in plaas van 'n gladde boog skep. Of die bemanning kan probeer om te swaar in een pas te spuit om tyd te bespaar, net om later met lopies, afskilfering of growwe kante te eindig.
Indien die projek in ooreenstemming met Wêreldatletiekreëls of skoolaanvaardingstandaarde gelewer moet word, kan lynmerk nie as eenvoudige wit verfwerk hanteer word nie. Meting, uitleg, materiale, toepassing en uitharding moet alles saamwerk.
Nadat 'n sintetiese baan of voorafvervaardigde roloppervlak geïnstalleer is, moet lynmerk nie begin net omdat die boonste oppervlak droog lyk nie. In baie projekte moet die oppervlak vir ten minste 7 volle dae genees. In lae-temperatuur, reënerige of swak geventileerde toestande is dit algemeen om dit met nog 3 tot 5 dae te verleng.
Terreinkontroles moet verder gaan as kleur en aanraking. ’n Meer praktiese benadering is om te ondersoek of die oppervlak steeds vog vrystel, of daar los stof oorbly en of herstelde areas ten volle gestabiliseer het. As vog steeds binne die basis of die boonste laag vasgevang is, verskyn adhesieprobleme dikwels later in die merke.
Lynmerking misluk dikwels wanneer toestande 'naby genoeg' lyk. As temperatuur, humiditeit of oppervlaktoestand onstabiel is, neem die risiko van defekte vinnig toe. 'n Algemene werkbereik is 10-35°C , met relatiewe humiditeit onder 85% . Reën, swaar mis en sterk wind is oor die algemeen ongeskikte toestande om werk te merk.
Een detail wat baie spanne onderskat, is die tydperk onmiddellik nadat reënval opgehou het. Die boonste oppervlak kan vinnig droog word, maar vog kan steeds binne die porieë van die sintetiese laag bly. As merking te vroeg begin, volg borreling, skeiding of gelokaliseerde bleiking dikwels.

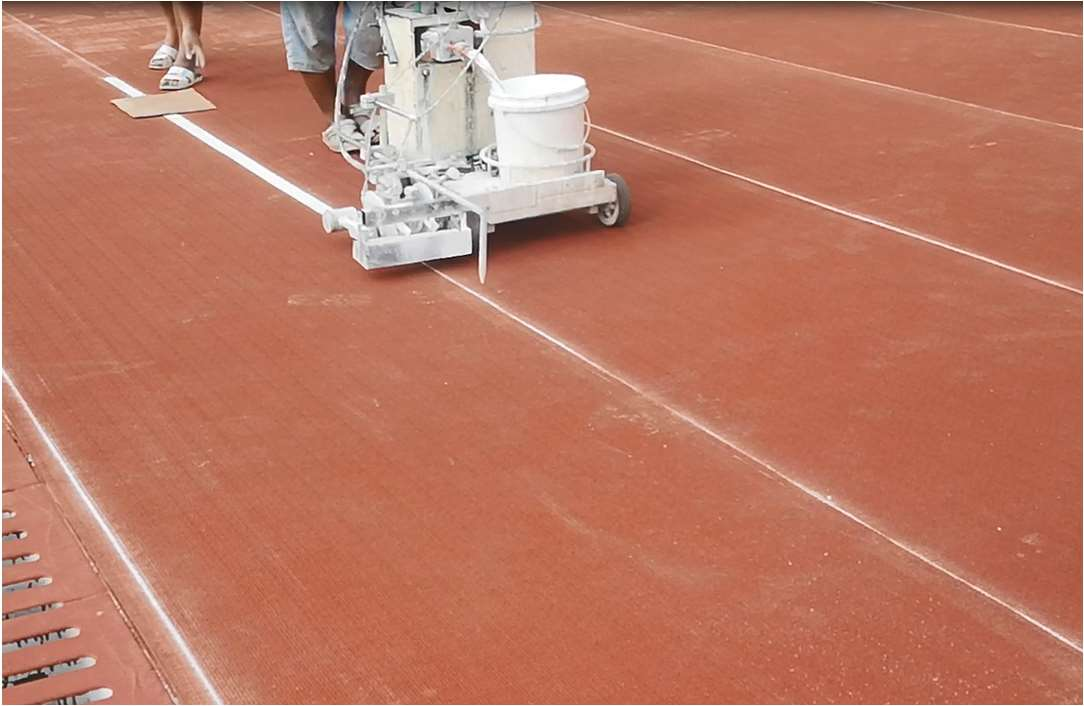

Standaard spoormerk is nie 'n situasie waar 'wat ook al beskikbaar is' sal doen nie. Totalstasies, staalbande, luglose spuittoerusting, geboë sjablone, maskeerband en gidslemme beïnvloed almal die finale akkuraatheid en randkwaliteit direk.
Materiaal maak net soveel saak. Hoër-vlak kompetisie plekke gebruik dikwels twee-komponent poliuretaan merk verf. Skole en gemeenskapslokale verkies meer dikwels lae-reuk, omgewingsvriendeliker watergebaseerde stelsels. Termoplastiese merkmateriaal kan duursaam wees, maar dit is nie geskik vir direkte gebruik op sintetiese baanoppervlaktes of voorafvervaardigde rolle nie omdat die hitte die boonste laag kan beskadig.
Baie mense fokus daarop of die gespuitlyn netjies en reguit lyk. In werklikheid is die deel wat die meeste bepaal of die lokaal inspeksie slaag, die meting en uitleg wat eerste gebeur. Sodra die uitleg verkeerd is, is selfs 'n skoon lyn steeds op die verkeerde plek.

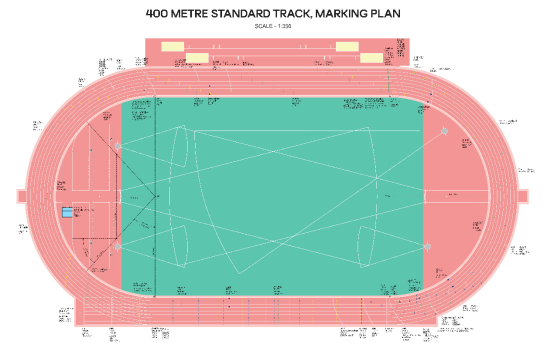

Op 'n standaardbaan is 'n algemene proses om 'n totale stasie te gebruik om die krommesentrums, die reguit-na-kromme-oorgangspunte, die eindlyn-basislyn en ander sleutelbeheerpunte in te sluit voordat baanlyne, beginlyne, breeklyne en aflossones uitgelê word. Die 28 kontrolepunte waarna dikwels in Wêreldatletiekpraktyke verwys word, bestaan juis om foute saam te druk voordat verf begin.
Reguit dele is gewoonlik makliker om te hanteer. Die werklike moeilikheid is dikwels in die kurwes. As beheerpunte te wyd gespasieer is, of as die bemanning dit met die oog probeer 'gladmaak', kan die finale resultaat sigbare kinkels toon in plaas van 'n behoorlike deurlopende boog.
Beginlyne is nog 'n algemene mislukkingspunt. Die struikelblokke vir 200 m, 400 m en 800 m kan nie rofweg geskat word nie. Kompetisie-afstande kan 'n positiewe toleransie toelaat, maar nie 'n negatiewe een nie. As 'n lyn kort geposisioneer is, is die resultaat nie 'n klein aanpassing nie. Dit beteken gewoonlik volledige herbewerking van daardie afdeling.
Baie ruwe randdefekte word nie deur die spuitproses self veroorsaak nie. Hulle kom van swak beskerming na uitleg. Maskeerband wat nie stewig genoeg gedruk is nie, kurwesjablone wat nie skoon sit nie, of verwysingsmerke wat deur voetverkeer verskuif word, kan alles randkwaliteit verminder voordat verf selfs begin.
’n Veiliger benadering is om nie in een aaneenlopende stoot vorentoe te jaag nie. Dit is beter om kritieke afmetings na uitleg weer na te gaan, en dan randverseëling en sjabloonverifikasie te voltooi. Om 'n bietjie meer tyd hier te spandeer, spaar dikwels baie meer tyd in later herwerk.
Verskillende plekke prioritiseer verskillende dinge. Kompetisieterreine gee gewoonlik meer om oor skuurweerstand, UV-weerstand, adhesie en glansbeheer. Skoolprojekte plaas dikwels groter gewig op omgewingsprestasie, reuk en langtermyn-onderhoudskoste.
Die tabel hieronder gee 'n praktiese vergelyking van drie algemene merkmateriaalkategorieë.
Materiaal tipe |
Tipiese toedieningsmetode |
Belangrikste voordele |
Beter geskik vir |
Twee-komponent poliuretaan merk verf |
Luglose bespuiting, toegepas in dun lae |
Sterk adhesie, goeie slytasieweerstand, sterk weerbestandheid, geskik vir hoër standaard gebruik |
Professionele kompetisie-lokale, standaardstadions, opleidingsentrums |
Water-gebaseerde koue aangewende merkverf |
Gespuit teen omgewingstemperatuur |
Omgewingsvriendeliker, laer reuk, relatief gerieflik om aan te wend |
Skole, gemeenskapslokale, alledaagse opleidingsfasiliteite |
Termoplastiese merkmateriaal |
Toediening van warm smelt stroop |
Groter boudikte, duursaam in padstyltoepassings |
Harde basis areas; nie aanbeveel vir direkte gebruik op sintetiese baanoppervlaktes of voorafvervaardigde rolstelsels nie |
As 'n twee-komponent materiaal verkeerd gemeng word, kan dit óf te vinnig genees óf onstabiel bly na toediening. As 'n watergebaseerde materiaal nie heeltemal gemeng is nie, kan kleurkonsekwentheid en bedekking sigbaar verskil.
Dikte is 'n ander kwessie. Om tyd te bespaar, probeer sommige spanne om 'n swaar jas in een pas aan te wend. Dit is presies wat geneig is om sakke, borrelende en swaar verfrande te skep. 'n Meer algemene en meer stabiele praktyk is om twee dun lae te spuit en die droëlaagdikte binne 'n redelike omvang van ongeveer 0,8-1,5 mm te hou.
Baanlyne lyk dalk gereeld, maar as die basisuitleg af is, skuif die hele lyn saam. Op 'n standaard 400 m-baan word baanwydte dikwels op ongeveer 1,22 m beheer , terwyl lynwydte tipies 5 cm is , en baanwydte gewoonlik gemeet word, insluitend die lyn aan die regterkant.
Die wenstreep moet ook meer doen as om reguit te kyk. Dit moet akkurate afwerkinglees en beeldherkenning ondersteun. As die rand swak, te reflektief of sigbaar oneweredig in dikte is, is die probleem nie net kosmeties nie. Dit beïnvloed hoe die lokaal gebruik word.
Hierdie merke kan nie bloot geplaas word 'ongeveer waar hulle hoort nie.' Beginlyne behels wankelberekening. Breeklyne behels oorgangsposisie. Aflossones behels sonelengte en randhelderheid. Enige een van hierdie wat af is, kan reëlnakoming direk beïnvloed.
Dit is hoekom hierdie merke gewoonlik beter hanteer word in 'n volgorde van koördinate eerste, sjablone tweede, en bespuiting laaste, eerder as om dadelik aangepas te word.
By swak beheerde projekte word baannommers, hekkiemerke en bykomstige simbole dikwels beskou as dinge om terloops aan die einde by te voeg. In die praktyk is dit presies die besonderhede wat openbaar of 'n bemanning op 'n werklike standaard werk.
As getalrande vaag is, sjablone nie in lyn is nie, of kort baanmerke in lengte verskil, begin die hele lokaal na iets lyk wat bruikbaar is, maar nie werklik professioneel nie. Dit maak saak in beide skoolaanvaarding en formele lokaallewering.
In die eerste 24 uur na merking is reën nie altyd die grootste bedreiging nie. Swak terrein sluiting dikwels is. As mense te vroeg oor die area stap, toerusting daardeur sleep of materiaal daaroor skuif, kan plaaslike filmskade ontstaan en later herstelwerk bly sigbaar.
Hierdie stap is eenvoudig, maar word dikwels oor die hoof gesien. Versperrings, waarskuwingstekens en terreinoorhandigingsbeheer moet alles in plek wees.
Baie projekte neem aan dat sodra 24 uur verby is, die oppervlak 'reeds droog' is en normale toegang kan hervat. Mense, toerusting en selfs spykers kom te vroeg terug. Korttermynprobleme mag dalk nie onmiddellik voorkom nie, maar later word afskilfering, bleiking en versnelde slytasie dikwels gekoppel aan onvoldoende genesingsbeheer gedurende hierdie stadium.
Die veiliger benadering is om die eerste 7 dae as die werklike stabiliseringsperiode te behandel. Veral op buitelugterreine kan enige weerverandering vroeë swakheid versterk.
Aanvaarding van spoormerk kan nie stop by of die lyne wit en egalig lyk nie. Herkontrolering van afmetings, adhesie, slytasieprestasie, omgewingsvoldoening en volledige konstruksierekords is alles deel van 'n standaardprojekoorhandiging.
Baie lokale word nie afgekeur omdat die hele werk swak is nie, maar omdat sleutelrekords ontbreek of 'n paar kritieke dimensies nooit volledig herkontroleer is nie. Daardie kwessie is prakties en baie algemeen.
Gewoonlik nie. Baie projekte vereis ten minste 7 volle dae van genesing, en lae-temperatuur of reënerige toestande vereis dikwels selfs langer. As die oppervlak nie intern gestabiliseer het nie, is afskilfering of plaaslike delaminering baie meer waarskynlik.
Gewoonlik is die probleem nie die spuitpistool self nie. Dit word meer dikwels veroorsaak deur onvoldoende beheerpuntdigtheid, swak kurwesjablone, of spanne wat probeer om die lyn met die oog glad te maak. Geboë lyne moet met digter koördinaatpunte en behoorlike sjablone uitgelê word.
Omdat die toedieningstemperatuur hoog genoeg is om die sintetiese of gerolde boonste oppervlak te beskadig. Dit kan later lei tot blase, krake of grootskaalse skeiding. Dit is beter geskik vir hardebasisareas as vir standaard sintetiese baanstelsels.
Twee algemene redes is ongeskikte materiaalkeuse vir buitesportgebruik en laagdikte wat te dun is of te vinnig aangebring is. Die beste voorkoming kom gewoonlik van behoorlike materiaalkeuse, dunbespuiting in twee deure en beheerde uitharding.
Daardie tipe kwessie kan gewoonlik nie met 'n geringe aanpassing hanteer word nie. Indien 'n kompetisie-afstand kort van die vereiste standaard is, kan die venue die aanvaarding heeltemal misluk. In ernstige gevalle moet die merke verwyder en van die begin af weer uitgelê word.
Baanmerk kan dalk na die finale stap lyk, maar dit bepaal dikwels of die lokaal werklik as 'n professionele fasiliteit oorhandig kan word. Wat die werklike verskil skep, is nie net of wit lyne op die oppervlak bestaan nie, maar of die meting korrek was, die materiaalkeuse goed was, die toediening is beheer en die uithardingstydperk behoorlik beskerm is.
Vanuit 'n projekbestuursperspektief is twee foute veral duur. Een behandel lynmerk as gewone verfwerk. Die ander is die saampersing van meting en genesingsbeheer in die naam van spoed. Die eerste laat die venue onprofessioneel lyk. Die tweede skep direkte herwerkrisiko.
As die doel is om 'n baan te lewer wat voldoen, makliker is om te aanvaar en later makliker in stand te hou, dan verdien die merkfase om as 'n tegniese proses bestuur te word, wat nie tot die einde gelaat word as 'n oorhaastige pleister-operasie nie.
